Modernizacja sieci ciepłowniczej przy ul. Grzybowskiej
Veolia Energia Warszawa S.A. rozpoczyna prace związane z przebudową sieci ciepłowniczej u zbiegu ulic Grzybowskiej i Jana Pawła II w Warszawie. Remont 375-metrowego odcinka sieci potrwa od 11 lipca do 6 września.
W celu utrzymania dostaw ciepła do pobliskich budynków w czasie prac modernizacyjnych zbudowana zostanie sieć tymczasowa.
– Całe zadanie jest technologicznie proste, ale skomplikowane organizacyjnie ze względu na bardzo ograniczone miejsce, wiele faz organizacji ruchu, zajęć terenu i odtworzeń nawierzchni ulic. Z uwagi na komfort osób mieszkających w okolicy będziemy pracować tylko na dwie zmiany, by nie zakłócać ciszy nocnej. Z góry dziękujemy mieszkańcom i bywalcom tej części miasta za wyrozumiałość. Zrobimy wszystko, co w naszej mocy, aby zminimalizować uciążliwości i zakończyć prace najszybciej jak to będzie możliwe – poinformował Adam Rafalski, Dyrektor Biura Komunikacji Veolii Energia Warszawa S.A.
Remont został podzielony na sześć etapów, w trakcie których niezbędne będzie częściowe wyłączenie ruchu drogowego w ciągu ulicy Grzybowskiej. W tym czasie będą obowiązywać objazdy.

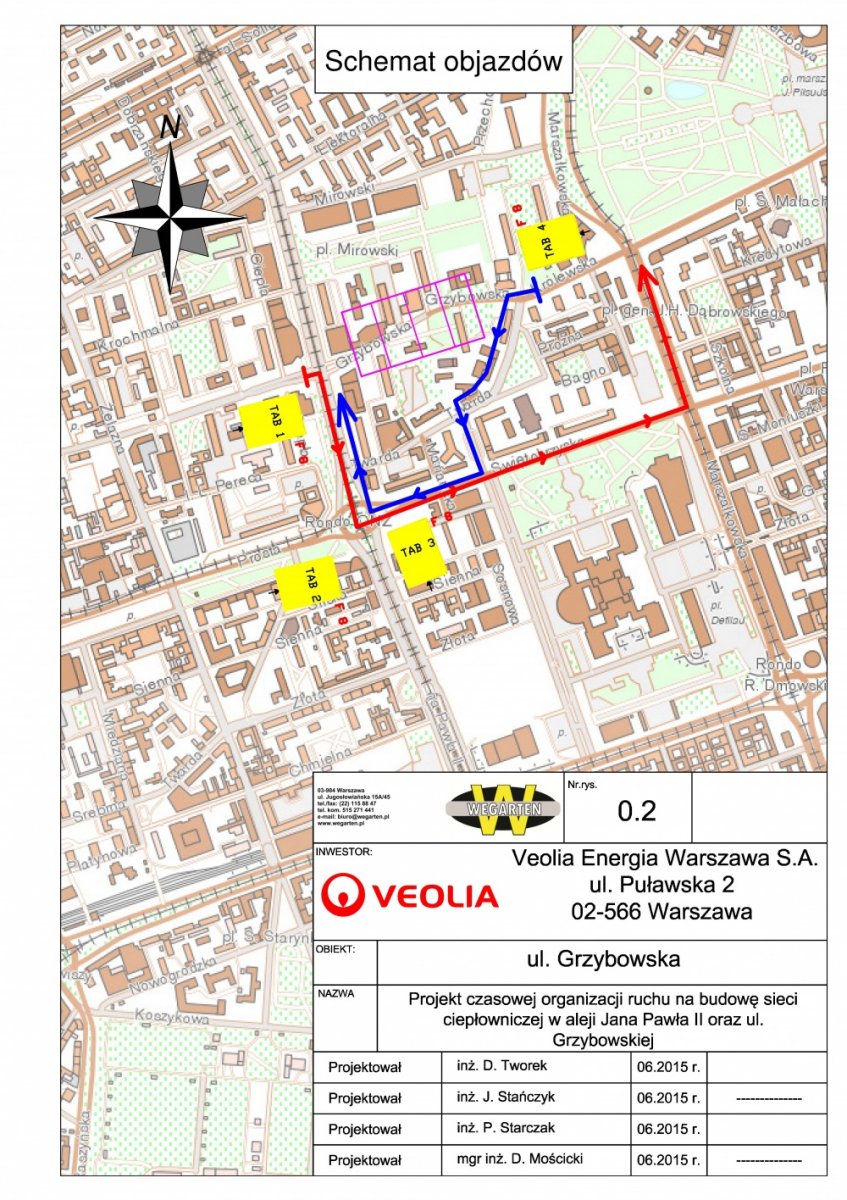

Utrudnienia:
Etap I – 13-16 lipca
Zamknięcie południowej jezdni ul. Grzybowskiej.
Etap II – 17-27 lipca
Zamknięcie ul. Grzybowskiej w obu kierunkach.
Etap III – 28 lipca – 13 sierpnia
Zajęcie południowej jezdni ul. Grzybowskiej od strony Al. Jana Pawła II.
Etap IV – 14-16 sierpnia
Zajęcie dwóch pasów wschodnich przy Al. Jana Pawła II.
Etap V – 16 sierpnia – 1 września
Zajęcie południowej jezdni ul. Grzybowskiej.
Etap VI – 4-6 września
Odtworzenie nawierzchni pasa południowego ul. Grzybowskiej na całym odcinku robót.
